Chapitre 1
Méthodologie de Gestion de projet
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
Présentation du module SI7
"Ce module permet de construire les savoirs et les savoir-faire liés à l'intégration d'un service dans l'organisation et à son maintien en condition opérationnelle à partir de la mobilisation complémentaire des compétences spécifiques aux deux parcours."
BSIO2 - SI7 - Intégration et adaptation d'un service
Contenu du module SI7
Séquence 1 : La gestion de projet
Séquence 2 : La gestion de parc
Séquence 3 : La continuité de service
BSIO2 - SI7 - Intégration et adaptation d'un service
Introduction à la gestion de projets
Définition de base
Un projet est un ensemble de ressources humaines, matérielles et financières investies ensemble dans une entreprise temporaire afin d’atteindre un seul but spécifique et unique.
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
Les opérations
Processus répétitif pour un effort continu
Initiatives permanentes qui produisent des résultats répétitifs , des ressources allouées à faire le même ensemble de tâches et produisent une sortie standard .
Les projets
Investissement temporaire avec un début et une fin
Produit un extrant (résultat, produit ou service) unique
Introduction à la gestion de projets
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
Caractéristiques d'un projet
- Constitue une partie (« building block ») de la stratégie de croissance de l’entreprise;
- Est une solution à un problème ou une réponse à une opportunité;
- Est unique;
- A des objectifs et une étendue spécifiques et diversifiés;
- A des contraintes de temps/budget/ressources;
- Est souvent multi-disciplinaire;
- A un client, le promoteur.
- Un objectif clairement établi
- Une durée déterminée qui comprend un commencement et une fin
- Habituellement, la participation de plusieurs services et spécialistes
- En général, l’exécution d’un travail jamais effectué auparavant
- Des exigences précises en matière de temps, de coûts et de rendement
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot

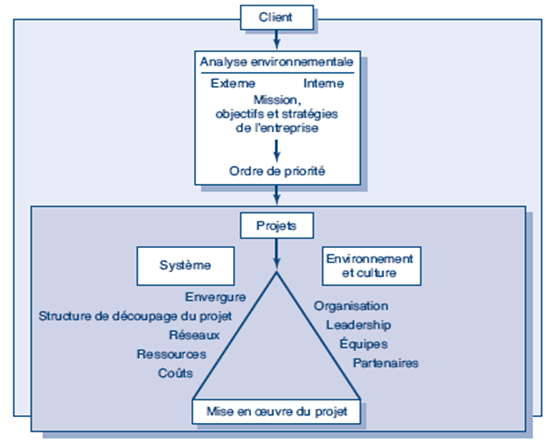

Les projets et la stratégie d'entreprise
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
Les éléments d'un projet
- Les intervenants
- Les contraintes
- Les cycle de vie du projet
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
1. Les intervenants
- Le(s) promoteur(s) ou porteur(s) de projet
- Le gestionnaire et son équipe
- Le(s) mandataire(s)
- Les utilisateurs
Les éléments d'un projet
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
1. Les intervenants
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot

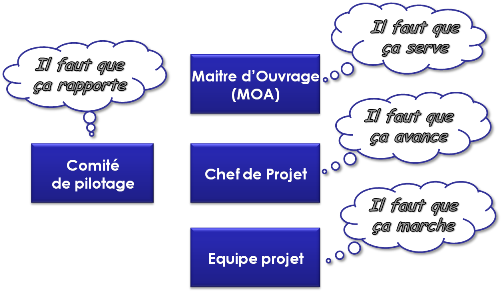

1. Les intervenants et leurs préoccupations
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
La maîtrise d'ouvrage (MOA)
Qui est-ce ?
- L’entité qui constate un besoin
- L’entité qui désire réaliser un projet pour répondre à un besoin
Responsabilités avant le projet
- Sélection du projet
- Étude de faisabilité
- Décision de réaliser
Responsabilités pendant
- Choix du(des) mandataire(s)
- Approbation des plans d’exécution
- Surveillance de l’exécution
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
Responsabilité après
- Évaluation
Risques et profits du promoteur
- Investit les fonds requis pour la réalisation
- Assume les risques
- Tire son profit de l’exploitation de l’extrant du projet
La maîtrise d'ouvrage (MOA)
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
La maîtrise d'oeuvre (MOE)
Qui est-ce ?
- L’entité qui a la charge de conduire le projet
- Peut être interne, ou externe à contrat
Responsabilités avant le projet
- Coordination et communication entre les parties prenantes
- Peut être consultée pendant l'Étude de faisabilité
- Fait approuver le budget du projet par la MOA
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
Responsabilités pendant
- Communication entre parties prenantes
- Pilotage de l’exécution
- Gestion du changement et des incidents
Responsabilité après
- Clôture du projet
Risques et profits du gestionnaire de projet
- Met en jeu son éthique et sa crédibilité professionnelle
- Responsable de la bonne conduite du projet
- Doit être couvert par une assurance professionnelle
- Tire son profit de la réussite potentielle du projet
La maîtrise d'oeuvre (MOE)
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
Le Mandataire
Qui est-ce ?
- L’entité qui exécute le projet
- Interne, ou externe à contrat (appelé alors Sous-Traitant)
Responsabilités avant le projet
- Planifier le projet en détail
- Créer la liste des tâches
- Établir l’échéancier
- Répartir le budget
- Vérifier la disponibilité des ressources
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
Le Mandataire
Responsabilités pendant
- Exécuter le projet
- Produire et livrer l’extrant
- Respecter les termes du mandat
Responsabilité après
- Participer à la clôture du projet (rapports)
Risques et profits du gestionnaire de projet
- Tire ses revenus et ses profits de l’exécution efficace du mandat
- Assume les risques prévus au contrat
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
- Bénéficiaires de l’extrant du projet
- Déterminent la réussite ou l’échec
- Devraient être impliqués dès le début
Les utilisateurs
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot

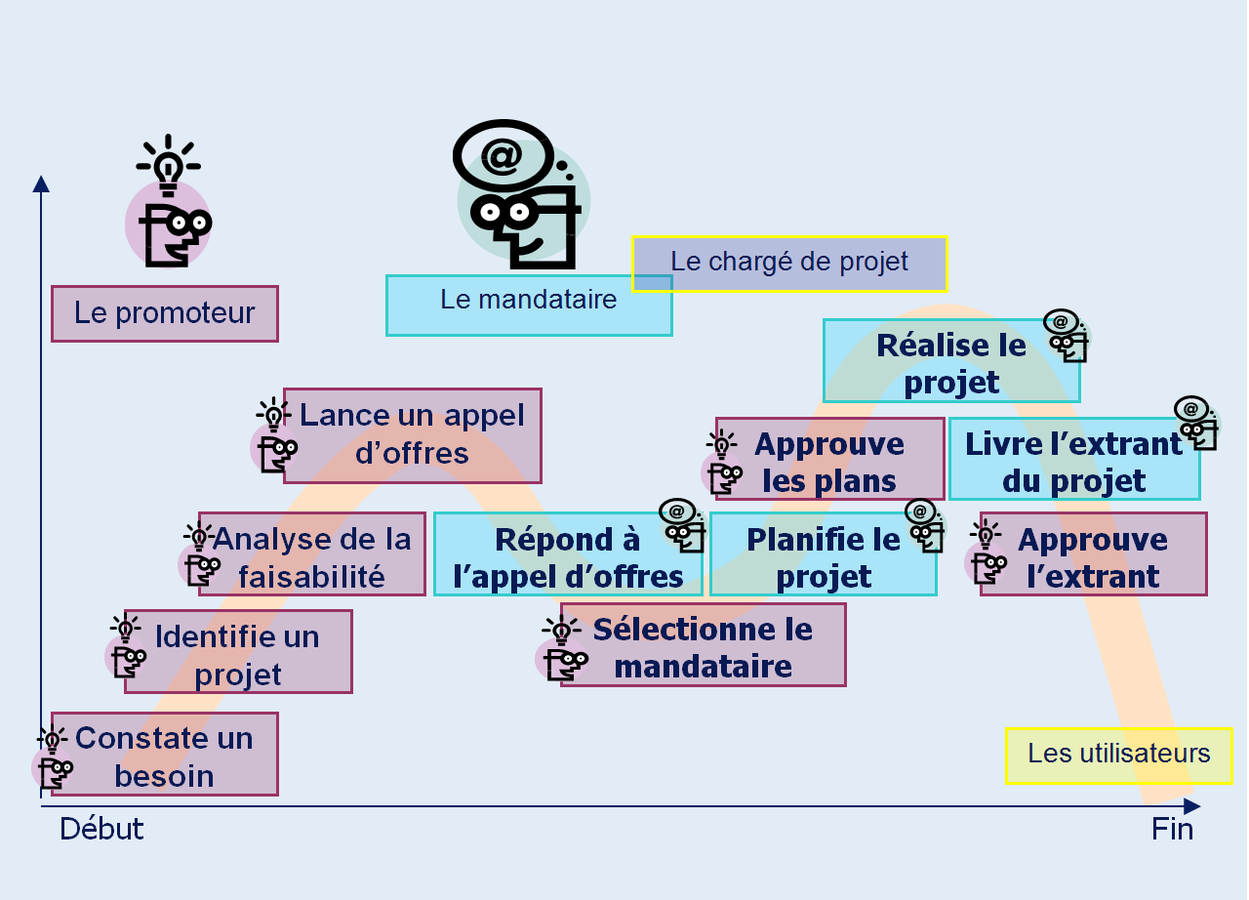

Interractions entre intervenants
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
Les éléments d'un projet
2. Les contraintes
Coût
- Réaliser le projet en respectant le budget
Temps
- Réaliser le projet dans les délais prescrits
Qualité
- Livrer l’extrant selon les spécifications du promoteur
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
2. Les contraintes
Les éléments d'un projet
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
Les éléments d'un projet
3. Le cycle de vie du projet
Pour qu'il soit géré dans un contexte de qualité, un projet doit suivre différentes phases au terme desquelles des points de contrôle doivent être définis.
Chaque étape fait l'objet d'un livrable et d'une validation à partir d'un document spécifique. Cela permet de maîtriser la conformité des livrables à la définition des besoins ainsi que de s'assurer de l'adéquation aux objectifs de coûts, de qualité et de délai.
Ces étapes de validation permettent de déceler les non conformités au plus tôt et de s'adapter aux nouvelles contraintes dues aux aléas non prévus initialement. La maîtrise du temps alloué à chaque tâche est primordiale et l'analyse des risques est indispensable.
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
Les éléments d'un projet
3. Le cycle de vie du projet
Découpage PMI
- La définition
- La planification
- L’exécution
- Le suivi et contrôle
- La clôture
BSIO2 - SI7 - Intégration et adaptation d'un service
Découpage MERISE (3C)
- La phase préparatoire ou Cadrer
- La réalisation ou Conduire
- La fin de projet ou Conclure
A chaque étape, il peut être décidé d'arrêter le projet si la maîtrise d'ouvrage estime que les objectifs ne pourront pas être tenus.
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
Les éléments d'un projet
3. Le cycle de vie du projet
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
Le cycle de vie d'un projet
1. La phase de définition du projet
But
- Prendre une décision relative à la réalisation d’un projet
Activités
- Identification d’un besoin
- Identification d’un projet comme réponse au besoin
- Définition du projet : paramètres clés
- Analyse de faisabilité
Sous la responsabilité du promoteur
Souvent qualifiée de Phase préparatoire ou d'Avant-projet
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
1. La phase de définition du projet
Le cycle de vie d'un projet
À la fin de la phase de définition
- Décision du promoteur de réaliser le projet ou non
- Choix du(des) mandataire(s) par le promoteur
ou/et
- Lancement de l'appel d'offres
- Recherche de financement
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
Le cycle de vie d'un projet
2. La planification du projet
But
- Planifier l’affectation des ressources à l’exécution du projet
Activités
- Déterminer le travail à faire
- Établir l’échéancier (calendrier)
- Répartir le budget
- Affecter les ressources
Sous la responsabilité du mandataire et du chef de projet
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
À la fin de la planification
- Mise au point de documents formalisant le projet et indiquant les conditions organisationnelles de déroulement du projet.
- Approbation du plan d’exécution par le promoteur
- Mise en route du projet par le mandataire
Le cycle de vie d'un projet
2. La planification du projet
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
Buts
- Produire l’extrant et le livrer au promoteur
- Respecter les contraintes ($, T, Q)
Activités
- Direction et coordination
- Contrôle de l’avancement (T)
- Contrôle des coûts ($)
- Contrôle de la qualité (Q)
- Gestion des changements
Sous la responsabilité du mandataire et du chef de projet
Le cycle de vie d'un projet
3. L'exécution, suivi et contrôle du projet
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
À la fin de l’exécution
- Approbation de l’extrant par le promoteur
- Fin du projet par le mandataire
- Préparation par le chef de projet pour la phase de clôture
Le cycle de vie d'un projet
BSIO2 - SI7 - Intégration et adaptation d'un service
3. L'exécution, suivi et contrôle du projet
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
Le cycle de vie d'un projet
4. Clôture du projet
But
- Dégager les leçons techniques et de gestion que l’on peut tirer du projet complété
Pour la MOA
- Performances du gestionnaire de projet et du mandataire
- Plan d'exploitation de l’extrant
- Analyse de la rentabilité du projet
Pour la MOE
- Performance de la planification
- Evaluation critique du choix et de l'affectation des ressources
- Rentabilité du mandat
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
Le cycle de vie d'un projet
4. Clôture du projet
Activités du promoteur
- Clore tous les dossiers en cours
- Archiver les documents importants
Activités du chef de projet
- Revue de performance personnelle et de l'équipe et Distribution des récompenses
- Clore la facturation et les bons de commandes
Activités du mandataire
- Clore tous les dossiers en cours
- Archiver les documents importants
- Libérer et réaffecter les ressources
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
Cas pratique : Renouvellement d’un parc d’ordinateurs
Le service de facturation de votre entreprise doit renouveler son parc de 10 postes de travail, qui sont désormais amortis et obsolètes. Les employés du service se plaignent de lenteurs. En tant qu'unique informaticien de la compagnie, le VP vous confie ce projet. Il vous communique les caractéristiques attendues des stations:
Ram 8 GO (le logiciel de facturation est très gourmand)
Station de travail compacte (environnement de travail confiné)
La station doit être équipée de carte Wifi.
Il affirme que le budget du projet est "illimité", car il compte le financer par un crédit à 3 mois sans frais
Toutefois, il vous demande de faire attention, ce service est jugé "critique" : un employé ne peut rester plus de 2h sans poste de travail. Il aimerait que le projet soit terminé avant le 15 octobre 2015.
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
Cas pratique : Renouvellement d’un parc d’ordinateurs
En tant que chargé de projet, vous devez réaliser les activités suivantes :
Identifier pour ce projet :
- les intervenants;
- les contraintes propres à ce projet;
- les risques associées à un tel projet.
Proposer un plan d'exécution
Estimer un budget pour ce projet
Établir un échéancier de projet
Lister les ressources à affecter au projet.
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
La méthodologie de projet
La gestion de projet est une démarche visant à organiser de bout en bout le bon déroulement d’un projet.
Lorsque la gestion de projet porte sur un ensemble de projets concourant à un même objectif, on parle de gestion de programme.
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
BSIO2 - SI7 - Intégration et adaptation d'un service
La méthodologie de projet
- Démarche en 5 phases
- Démarche de jalonnement
- Démarche de cycle en V
- Démarche de découpage en tâches (PERT)
- Démarche de découpage en activités (WBS)
- Démarche par motif de conception (méthodes Agile)
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
1. Démarche en 5 (6) phases
- L'étape d'Observation (rencontre des membres)
- L'étape de Cohésion (équipe soudée)
- L'étape de Différenciation
- L'étape d'Organisation
- L'étape de Production
- L'étape de Révision (clôture de projet)
La méthodologie de projet
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
2. La démarche de jalonnement
Les jalons permettent de faire le point sur le projet et de n'engager la phase suivante que si tout va bien.
Le jalonnement se préoccupe moins du contenu que de l'appréciation du résultat de chaque phase, sur lequel le client est amené à se prononcer.
Phase = résultat = jalon
La méthodologie de projet
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
3. La démarche de cycle en V
La méthodologie de projet
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot

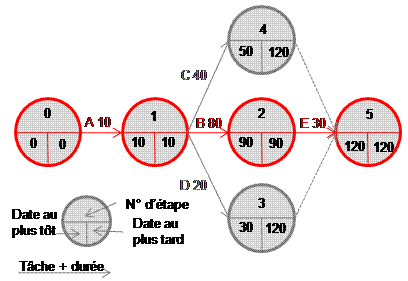

4. La démarche de découpage en tâches
On aborde le projet par un découpage en sous-ensembles élémentaires, c'est à dire par activités à fonction simple : les tâches.
La méthodologie de projet
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
5. La démarche de découpage en activités (WBS)
Work Breakdown Structure (WBS) consisite en un découpage hiérarchique en activités.
Le découpage doit se poursuivre jusqu'au niveau optimal nécessaire pour :
- connaître la durée de l'activité,
- connaître les ressources responsables,
- connaître le coût de l'activité.
La méthodologie de projet
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
6. La démarche par motif de conception
Approche de la gestion de projet selon des principes et pratiques issus de l'expérience du chargé de projet.
Par exemple, la méthodologie AGILE, décrite dans le Agile Manifesto ,comprend 12 grands principes de gestion de projet de développement logiciel, tous articulés de 4 valeurs :
- Les individus et leurs interactions plus que les processus et les outils
- Des logiciels opérationnels plus qu’une documentation exhaustive
- La collaboration avec les clients plus que la négociation contractuelle
- L’adaptation au changement plus que le suivi d’un plan
La méthodologie de projet
BSIO2 - SI7 - Intégration et adaptation d'un service
BTS SIO - AMEP Route de Redoute - Année scolaire 2016-2017 préparé par Axel Féliot
BSIO2-SI7-Ch1.Méthodologie de gestion de projets
By Axel FELIOT
BSIO2-SI7-Ch1.Méthodologie de gestion de projets
Présentation du module et Méthodologie de gestion de projets
- 1,883
