Projet Madera

Delanghe Teddy, Hasnae Taïbi,

Franck Ariman, Aymeric Gioia

RIL 2018 - 2020

SOMMAIRE

  • Présentations
  • Observations
  • Réflexions
  • Solutions
  • Les questions

Equipe

Présentation

Entreprise

Analyse de l'existant

Observations

  • Les Fonctions
  • Les Utilisateurs
  • Sa rentabilité

Problèmes rencontrés

  • Application vieillissante
  • Maintenance
  • Incompatibilité
  • Ergonomie
  • Volumétrie insuffisante

Reflexions

Définition des objectifs

Synthèse de l'application

Produit

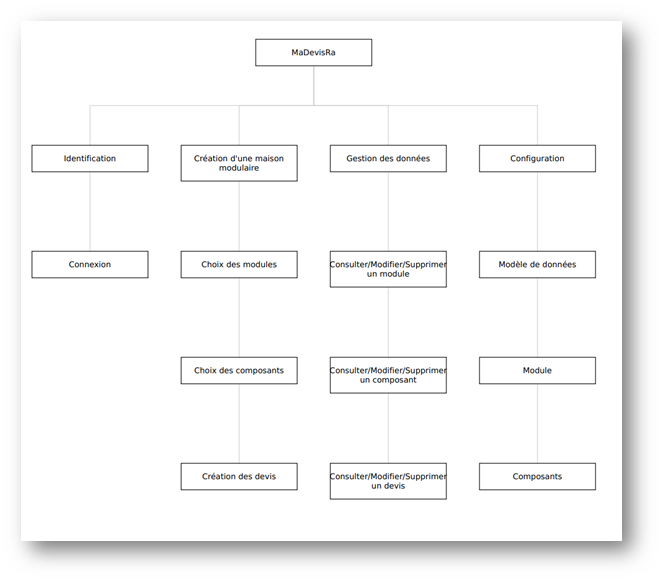

PBS

Produit

Fonctions de l'application

Produit

Coût

Interne

Externe

Budget

  • Lancement du projet / Analyse fonctionnelle : 11 Février 2019 au 23 juin 2019
  • Modélisation et Analyse technique :  5 juillet  2019 à 22 septembre 2019
  • Développement de l’application :  1 octobre 2019 à 1 mars 2020
  • Rapport finale : 9 mars 2020 à 31 mai 2020

Temps

Les Acteurs

  • Commanditaire
    • Directeur Financier
  • Groupe de travail
  • Équipe de réalisation
  • Équipe projet
  • Utilisateurs
  • Chef de projet

Reflexions

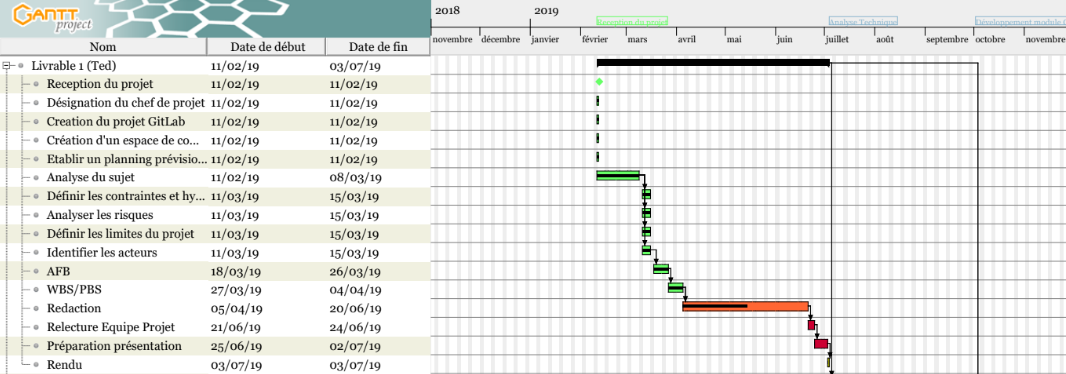

GANTT

Text

Text

Text

Solutions

Profil de risques

Risque élevé

•Technique

•Equipe projet

Raison

•Contrainte de performance et expérience

de l’entreprise faible

•Durée de projet élevé et matière du projet normalement attrayante

Solutions

Tableau d’analyse des risques

Organisationnel
•Projet Usine à gaz
•Manque de connaissance de l’équipe projet
•Manque de décisions de choix techniques du chef de projet

De type budgétaire
•Budget projet insuffisant

Solutions

Bénéfices atteints en cours d'année n+2

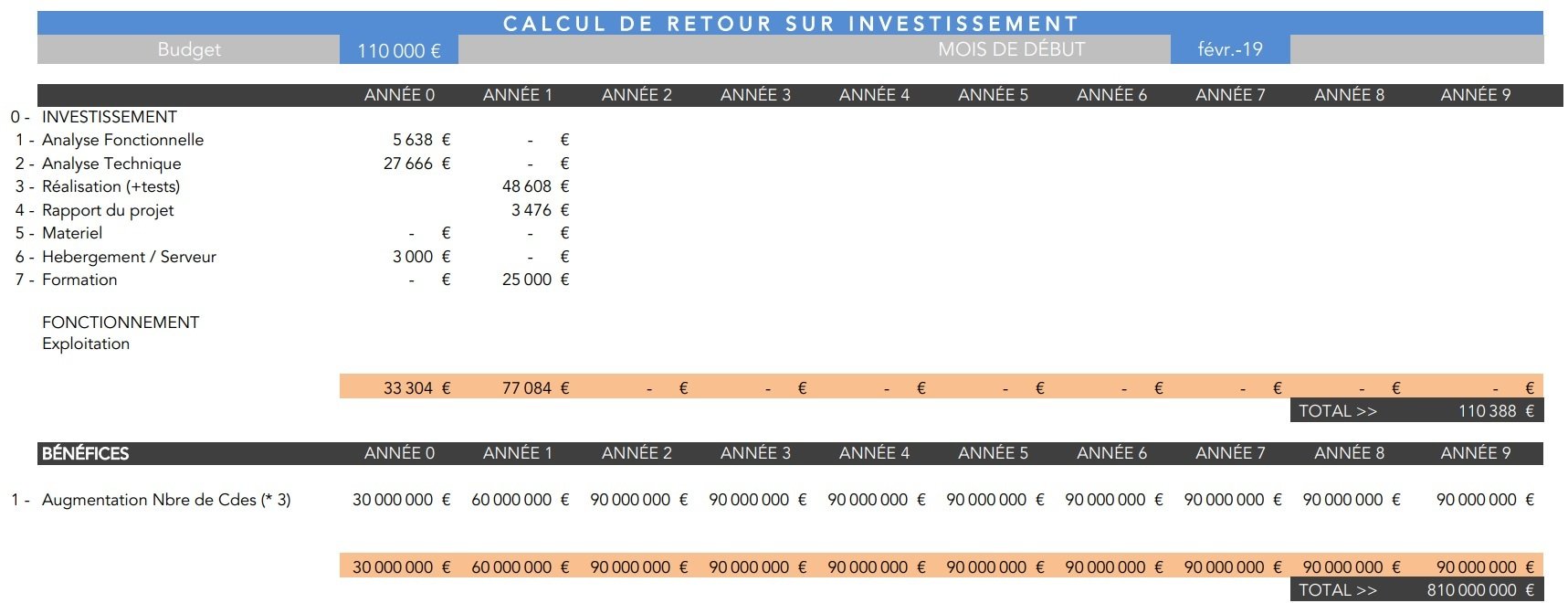

ROI _ Retour Sur Investissement

Solutions

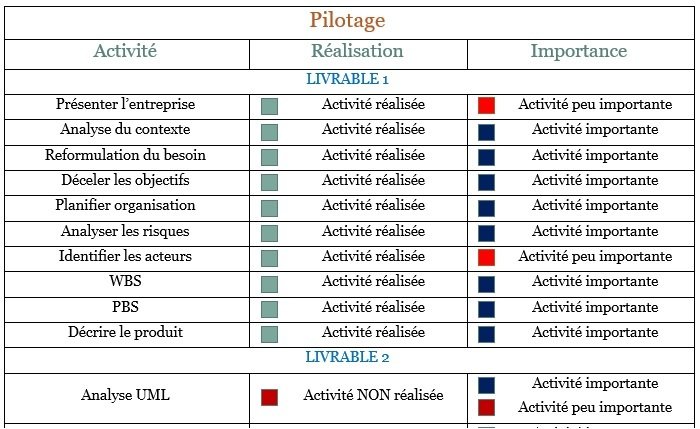

Les Indicateurs

Solutions

Avant de conclure

Conclusion

Avez vous des questions ?

Projet Madera

By Aymeric

Projet Madera

  • 170
