Proyecto de implementación de gestión de la evaluación IDE de IDERA

Seminario de Gestión de Proyectos

Prof. Julio Paixao

Prof. Cristian Worner

Estudiante: Malena Libman

¿en que consiste?

un proyecto que aporte una herramienta fundamental para la gestión del monitoreo y apoyo de Infraestructuras de Datos Espaciales (IDE) de todo el país por parte de la Infraestructura de Datos Espaciales de la República Argentina (IDERA)

¿qué es IDERA?

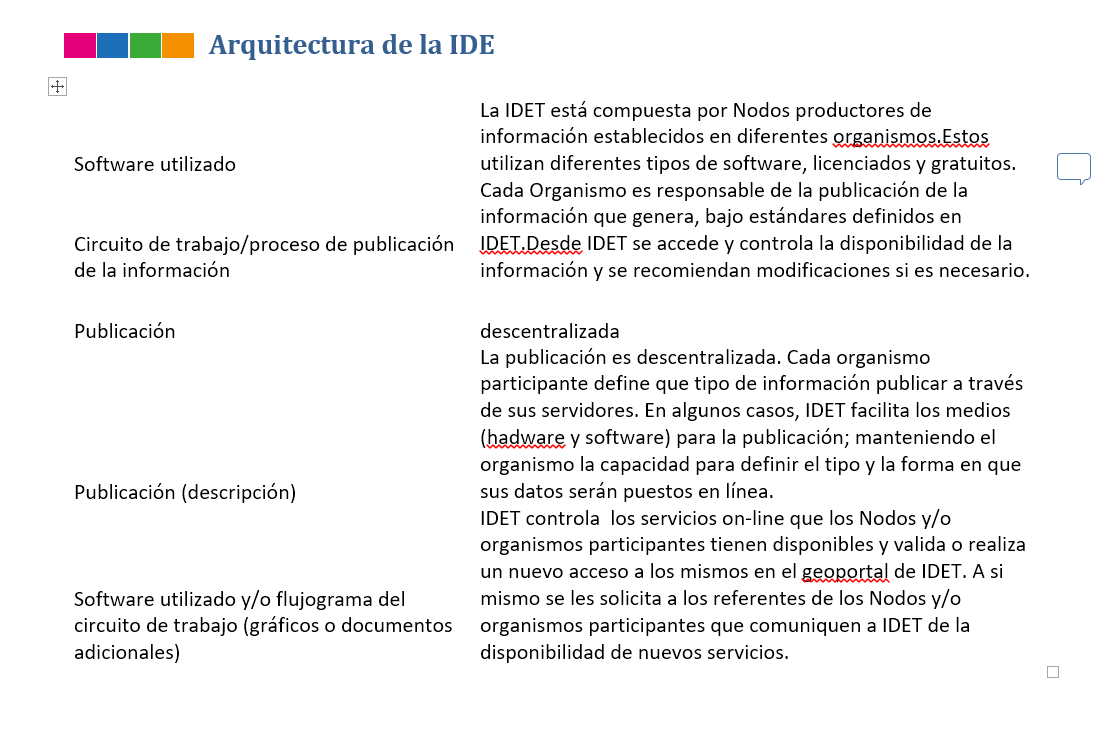

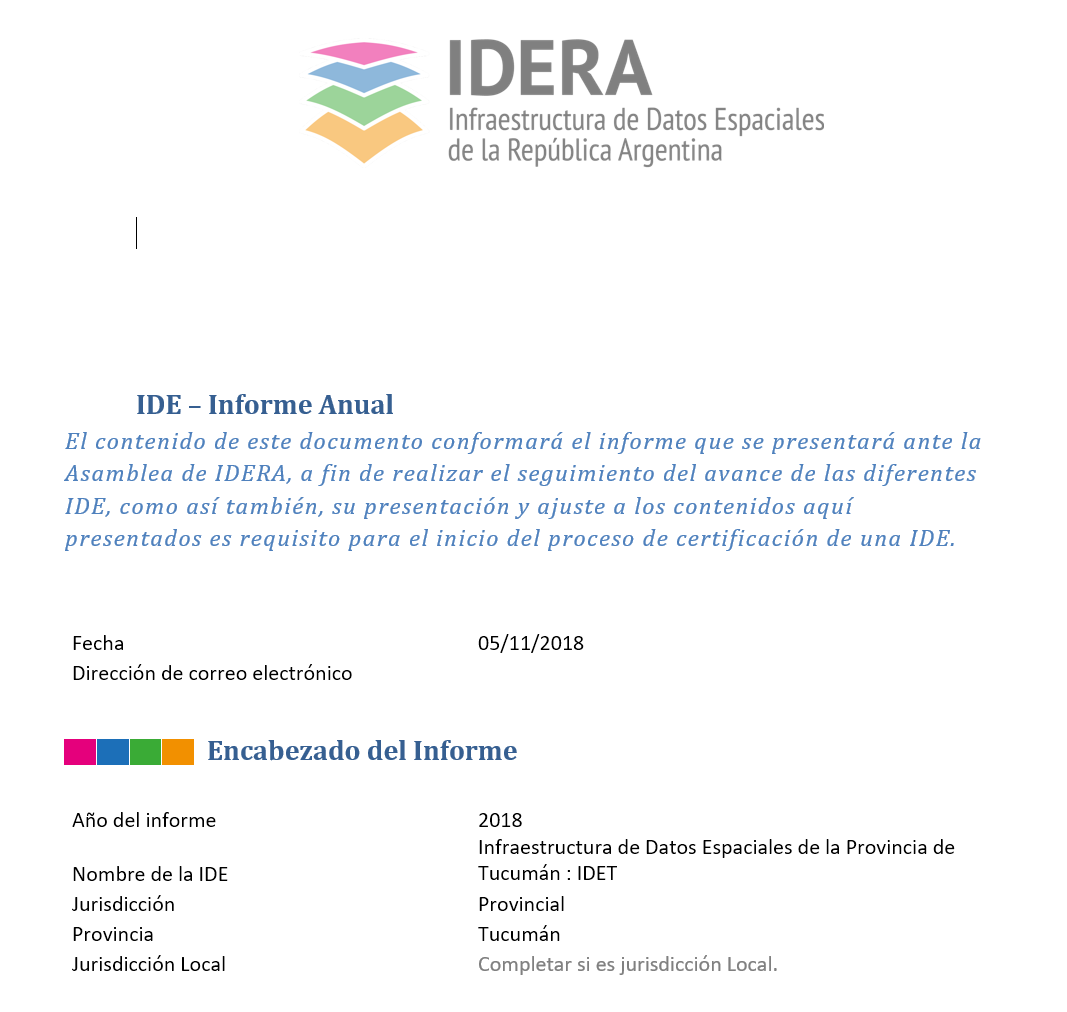

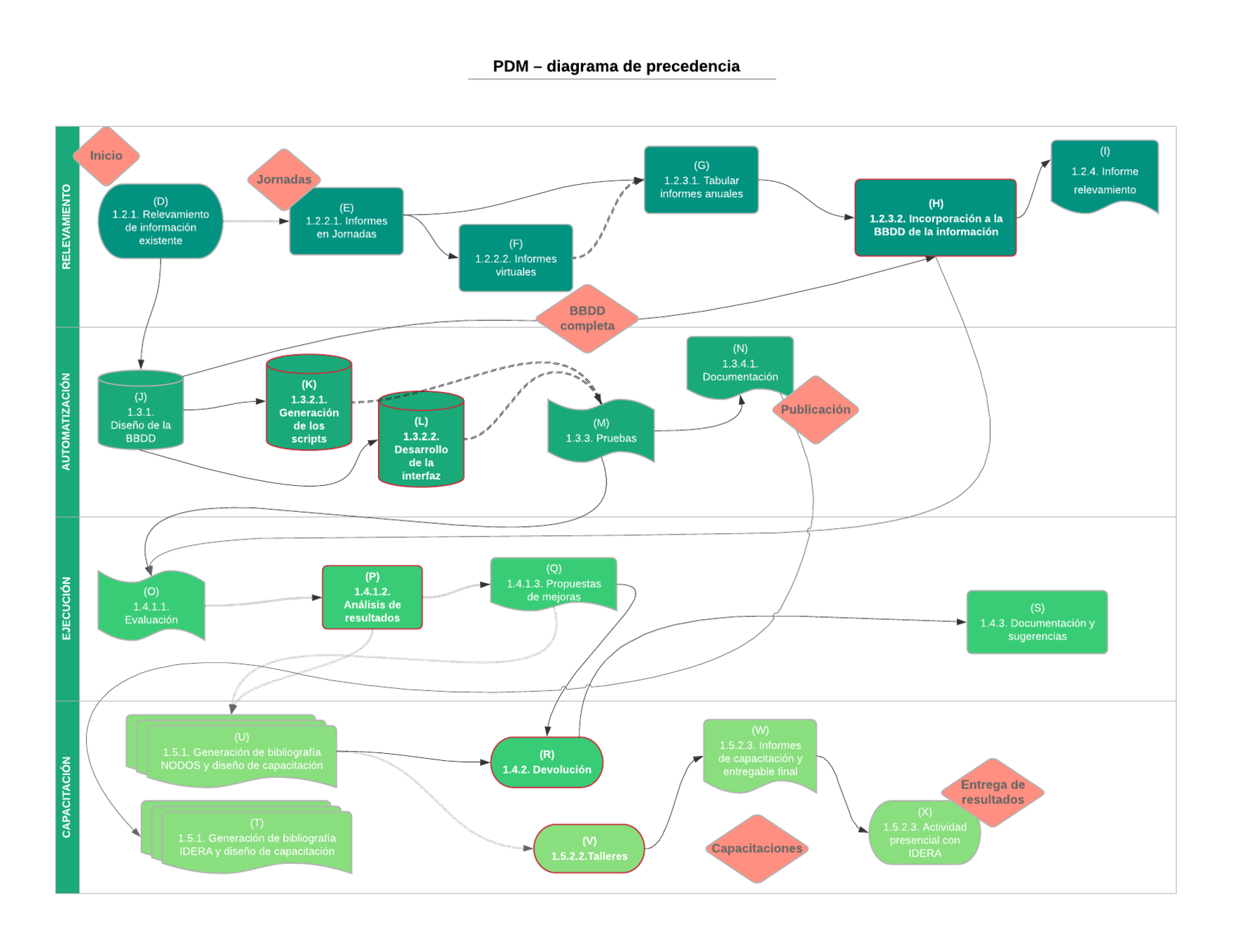

Componentes del proyecto

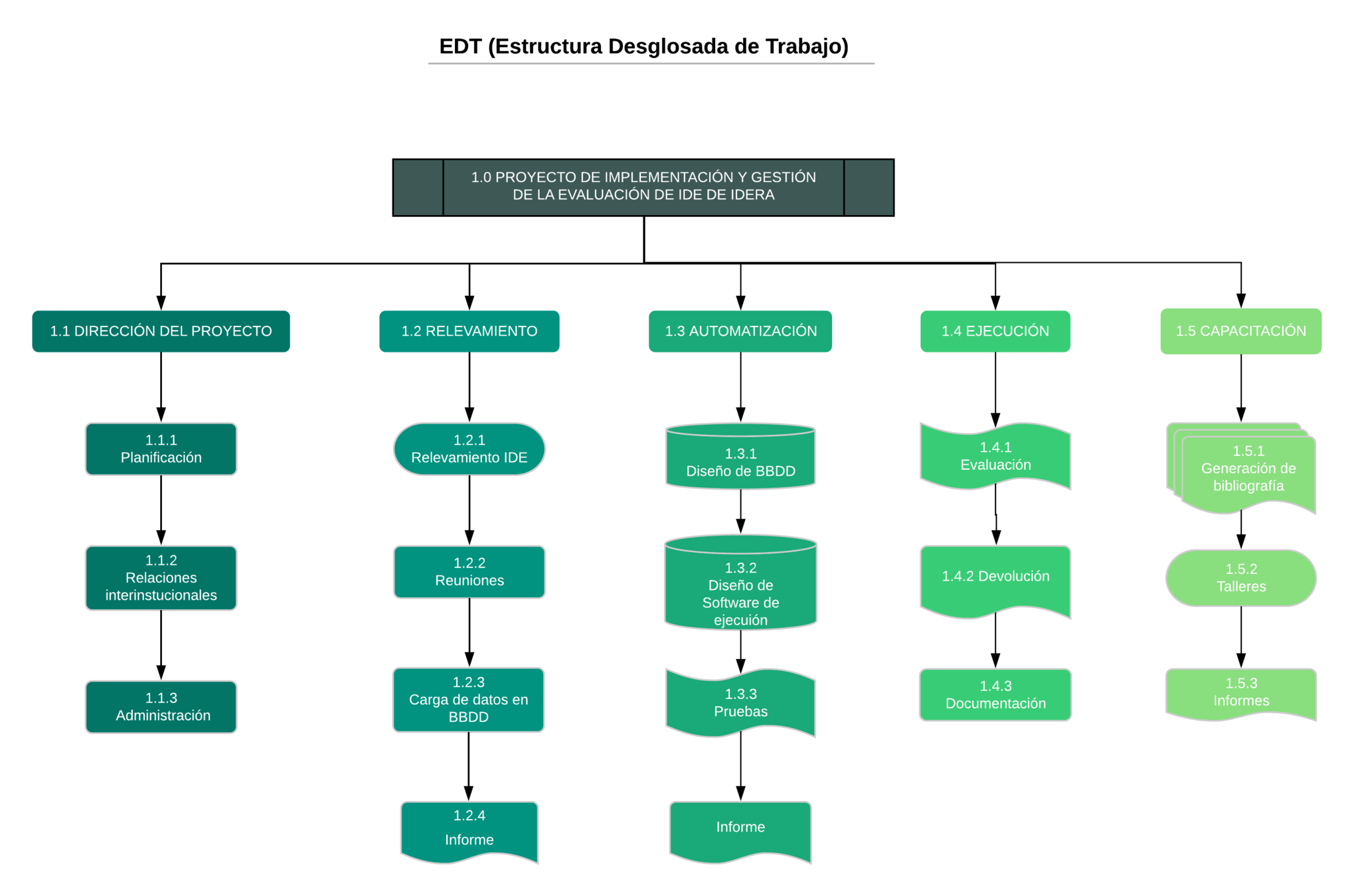

ESTRUCTURA DESGLOSADA DE TRABAJO

(EDT)

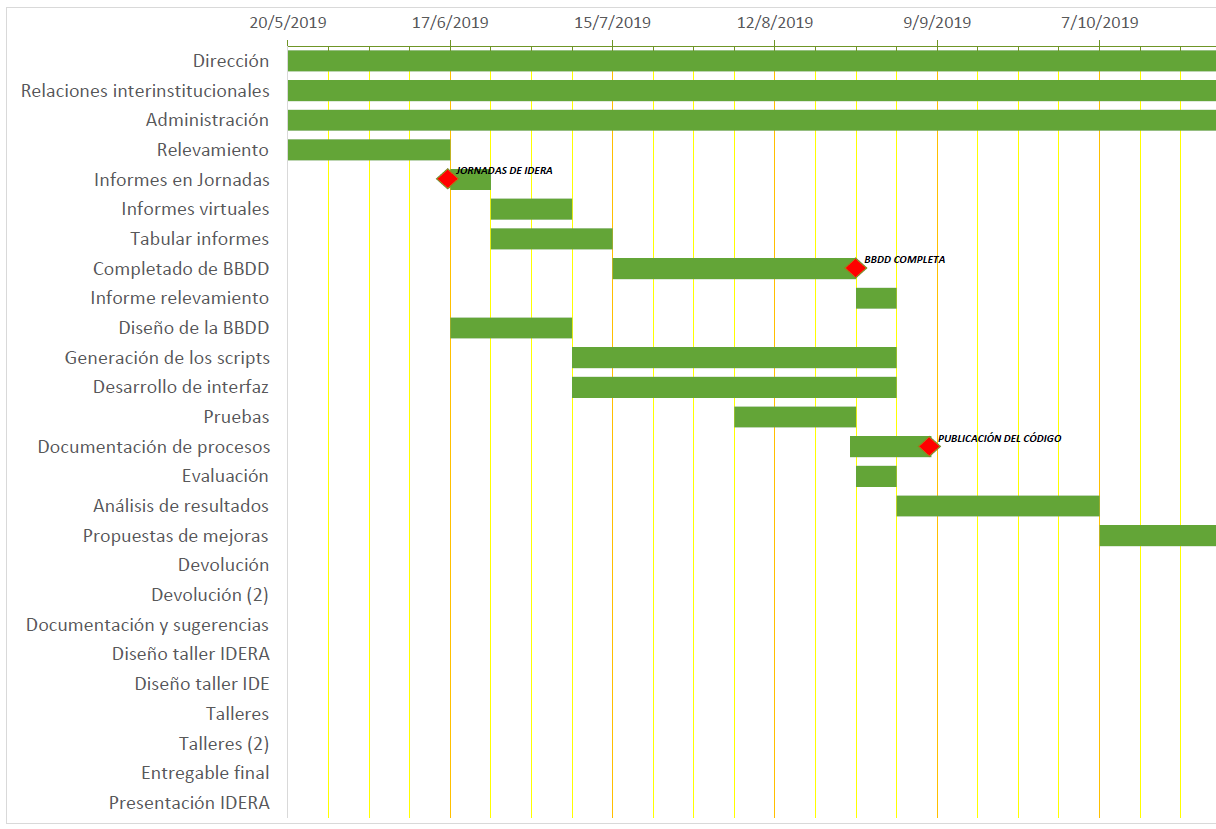

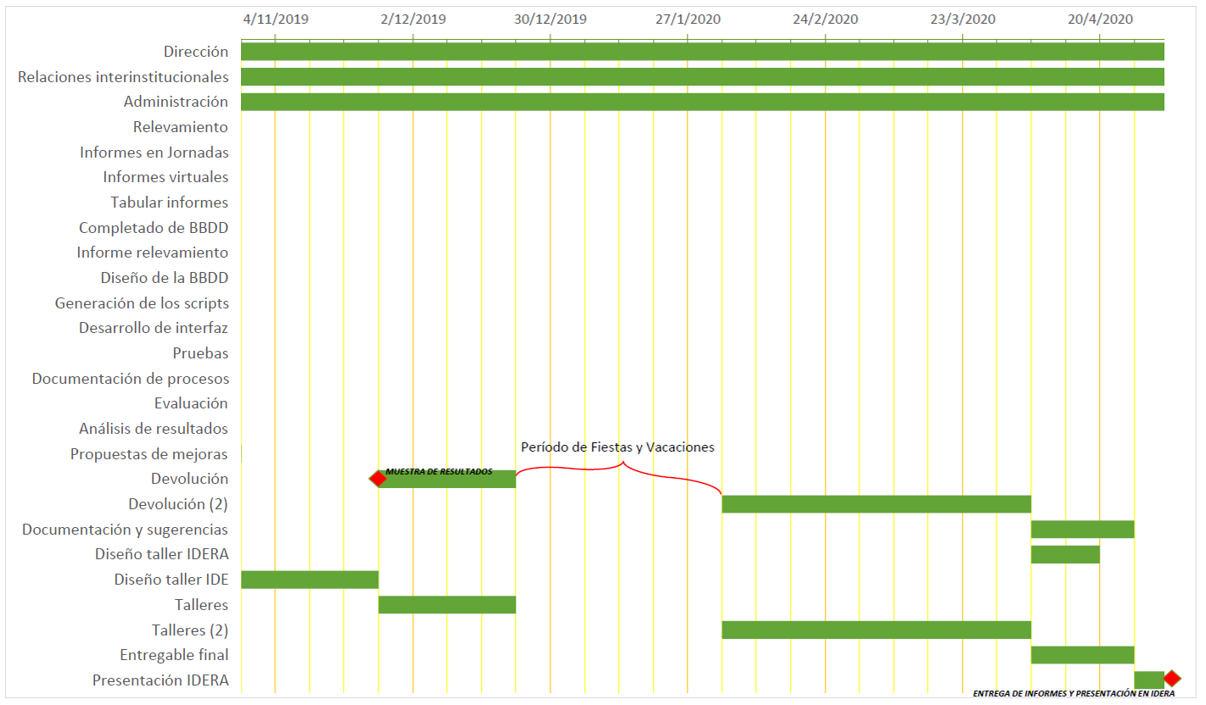

CRONOGRAMA

CAMINO CRÍTICO

PRESUPUESTO

HISTOGRAMA DE RECURSOS

RACI

CALIDAD

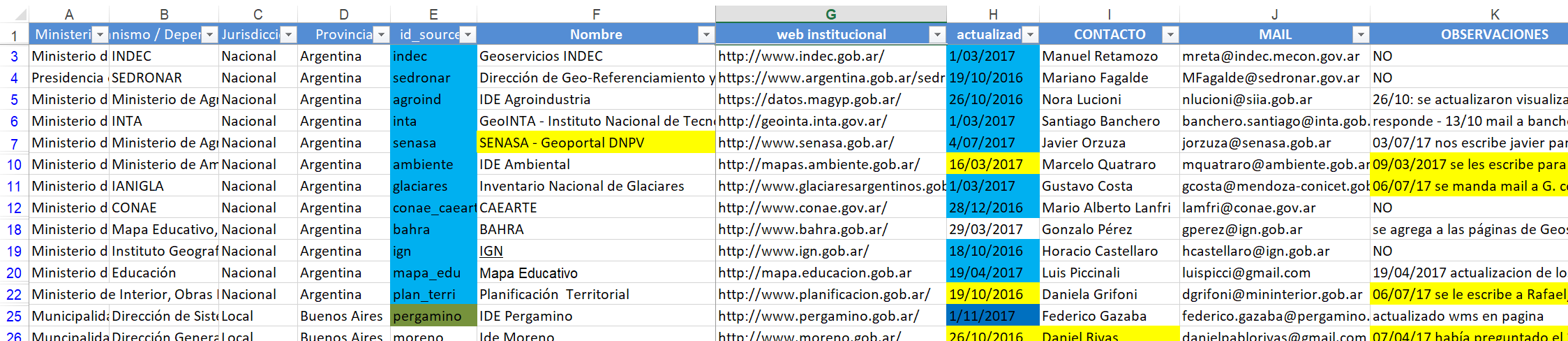

RELEVAMIENTO DE INFORMACIÓN

DISEÑO DE LA BBDD

PRUEBAS EN DESARROLLOS

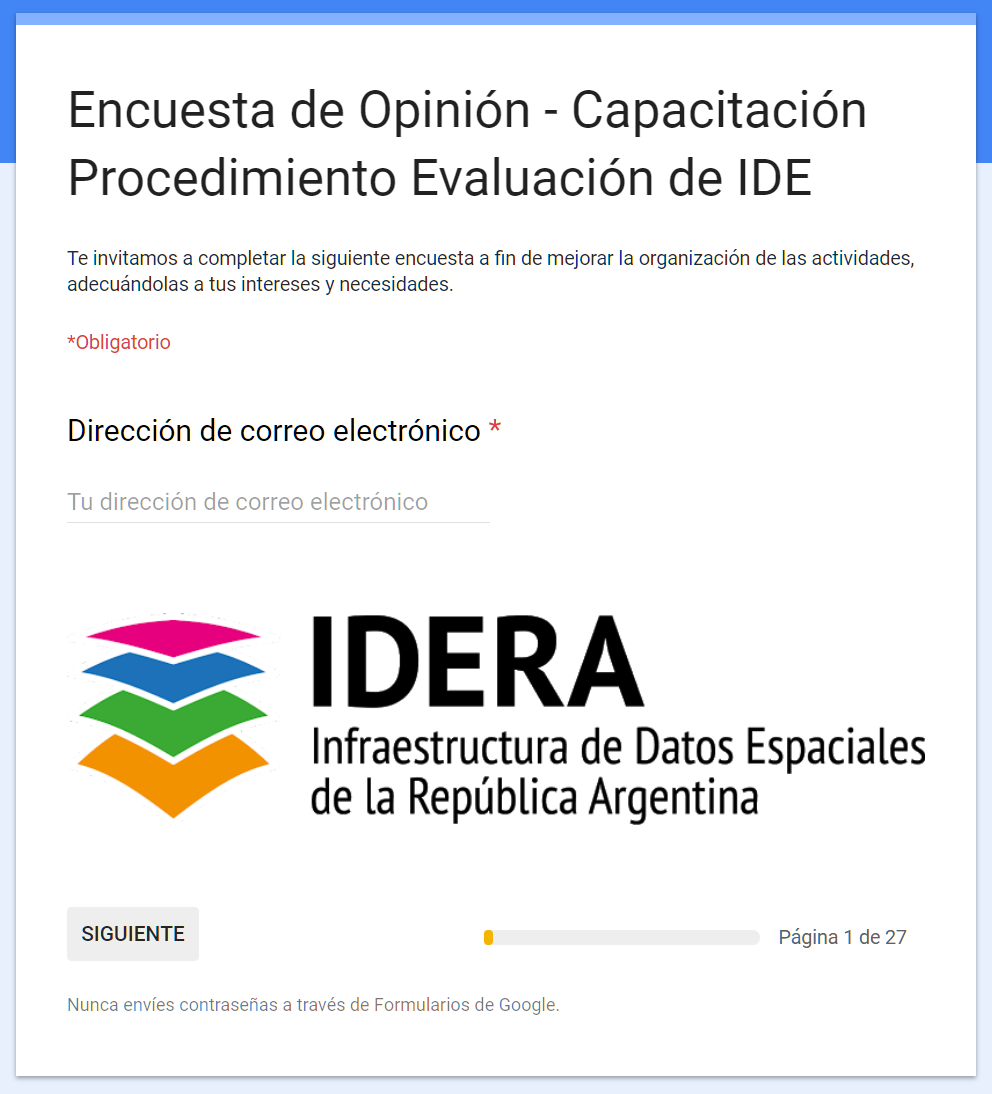

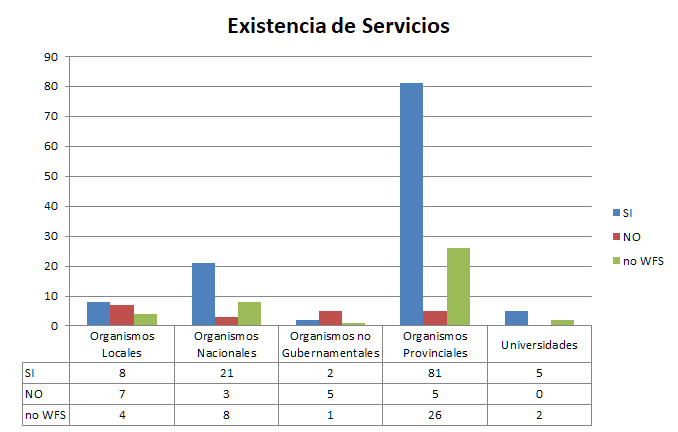

ENCUESTA DE OPINION

GRACIAS!!!!
